IH型不銹鋼化工離心泵(安裝尺寸)

時間:2010/5/9 來源:浙江揚子江泵業有限公司

安裝說明

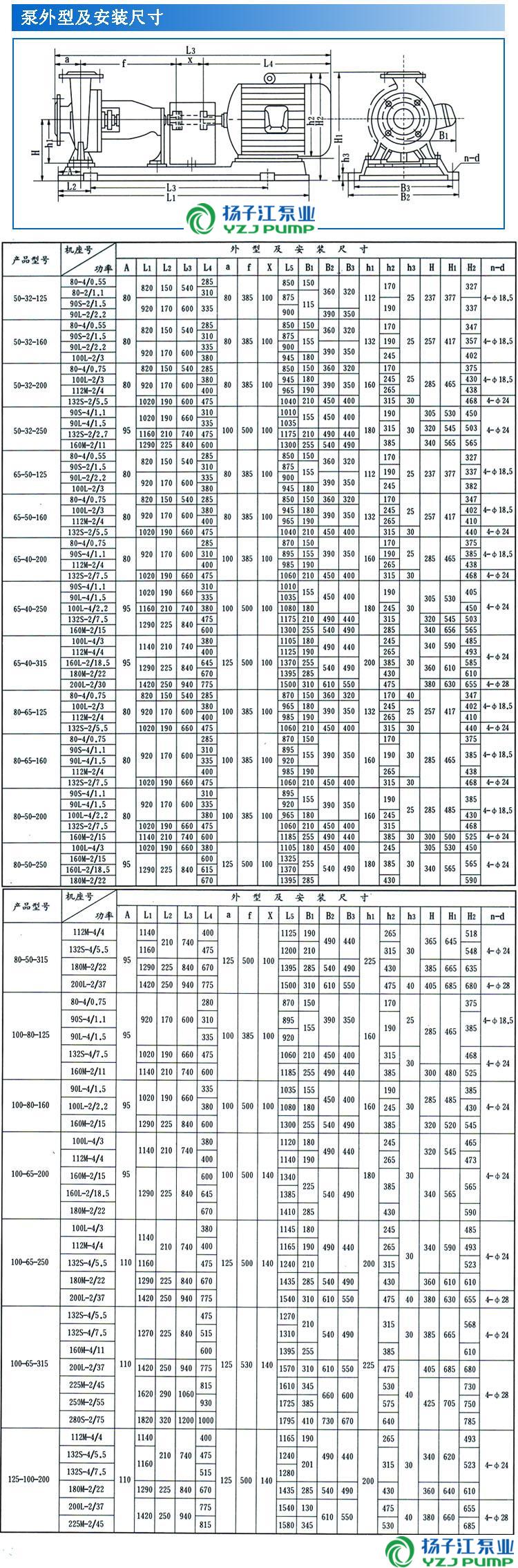

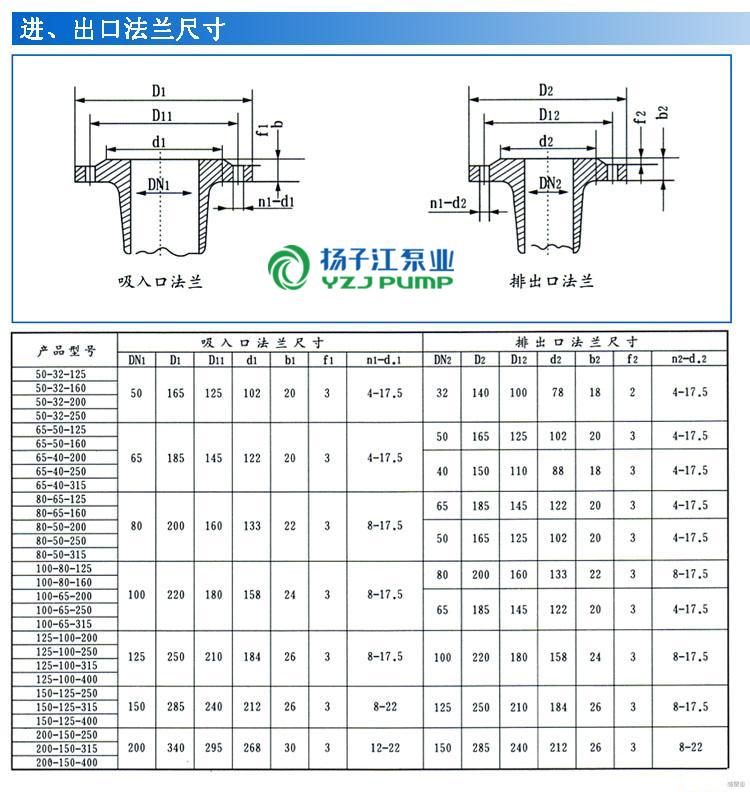

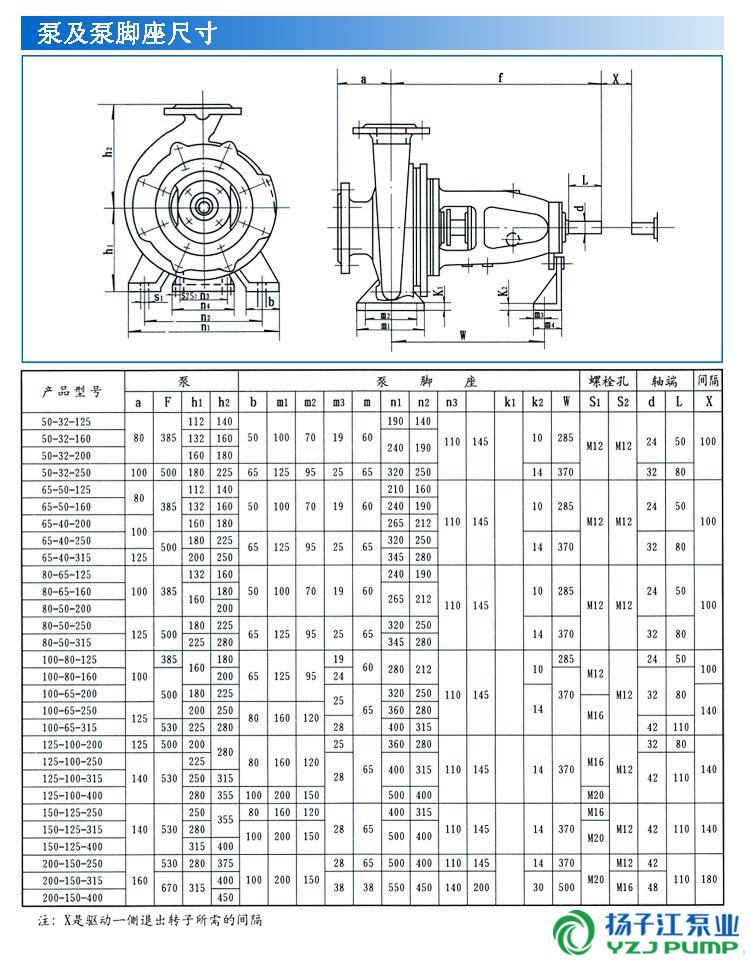

1、泵的安裝是否合理,對泵的正常運行和使用壽命有很重要的影響,所以安裝前必須仔細校正,不得草率,泵的外形及安裝尺寸,詳見困5和表4。
2、必須保證泵在工作時不超過其允許汽蝕余量。泵的吸上高度《或倒灌高度)必須根據泵的汽蝕余量特性,管路阻力損失特性及高溫水的吸入液面壓力來確定。
泵吸上使用情況下,應在吸入管路上裝上底閥,并在出口管路上設置壤液螺孔或閥門,以供起動前灌泵之用;
泵倒灌使用情況下,應在吸入管路上裝上閥門和過濾器,以免雜物進入。
3、吸入和吐出管路應該另有支架,不能用泵作支承。
4、安裝泵的地點,應便于巡回檢查和檢修。
5、安裝順序
① 將機組放在埋有地腳螺栓的基礎上,在底座和基礎之間放置成對的楔墊作找正之用。
② 松開聯軸器。用水平儀分別放在泵軸或底座上,通過調整禊墊,找正機組的水平后,適當擰緊地腳螺栓,以防走動。
③ 用混凝土灌注底座和地腳螺檢孔。
④ 待混凝土干涸后,應擰緊地腳螺栓,^并重新檢查泵軸的氷平度。
⑤ 在接好管路及確定原動機轉動方向以后,接上聯軸器,再核對一遍軸的同心度,測量聯軸器的外園上下,左右的差異不得超過0.1mm,兩聯軸器端面間隙,在一周內大和小的間咪差不得超過0.3mm.
⑥ 在機組實際運行3 — 4小時后作后檢查,如無不良現象,則認為安裝合格。
